Kläranlage Altena des Ruhrverbands: Bauarbeiten liegen trotz Corona vor dem Zeitplan

02.02.2021

Neuartiges Reinigungsverfahren reduziert den Betriebsaufwand und den Flächenbedarf.

Seit gut einem Jahr finden auf der Kläranlage Altena umfangreiche Bauarbeiten statt. Für rund 14,5 Millionen Euro errichtet der Ruhrverband am Standort der bisherigen Anlage einen vollständigen Neubau, in dem nach Fertigstellung das in den Niederlanden entwickelte neuartige Nereda®-Verfahren zur Abwasserreinigung angewandt werden soll.

Die Mikroorganismen bilden dabei nicht die sonst übliche Flockenstruktur, sondern schließen sich zu kompakten, kugelförmigen Granulen zusammen, die sich sehr schnell vom gereinigten Wasser trennen und so das sonst nötige separate Nachklärbecken überflüssig machen.

Da alle biologischen Reinigungsprozesse weitestgehend gleichzeitig in einem Reaktor ablaufen und auf Nachklärbecken verzichtet werden kann, sind der Betriebsaufwand und der Flächenbedarf deutlich niedriger als beim konventionellen Belebungsverfahren. Der Ruhrverband rechnet zudem mit einer Energieeinsparung von 30 Prozent sowie einem deutlich – um etwa 75 Prozent – reduzierten Bedarf an Fällmitteln für die chemische Phosphatfällung. Auch die Ablaufwerte werden sich nach der Inbetriebnahme der neuen Anlage voraussichtlich deutlich verbessern.

Was ist bereits geschehen? Die Erneuerung des aus drei Schneckenpumpen bestehenden Zulaufhebewerks, über das das Abwasser zur Kläranlage befördert wird, ist weitgehend abgeschlossen. Auch die Rechen, die die groben Schmutzstoffe aus dem Abwasser entfernen, wurden ausgetauscht. Der neue Sandfangräumer ist ebenso wie die neue Gebläsestation in Betrieb. Einer der zwei Faulbehälter wurde abgerissen und an dessen Stelle ein Gebäude errichtet, das die Mess-, Steuerungs- und Regeltechnik der gesamten Anlage sowie eine Trafostation zur Stromversorgung beherbergt.

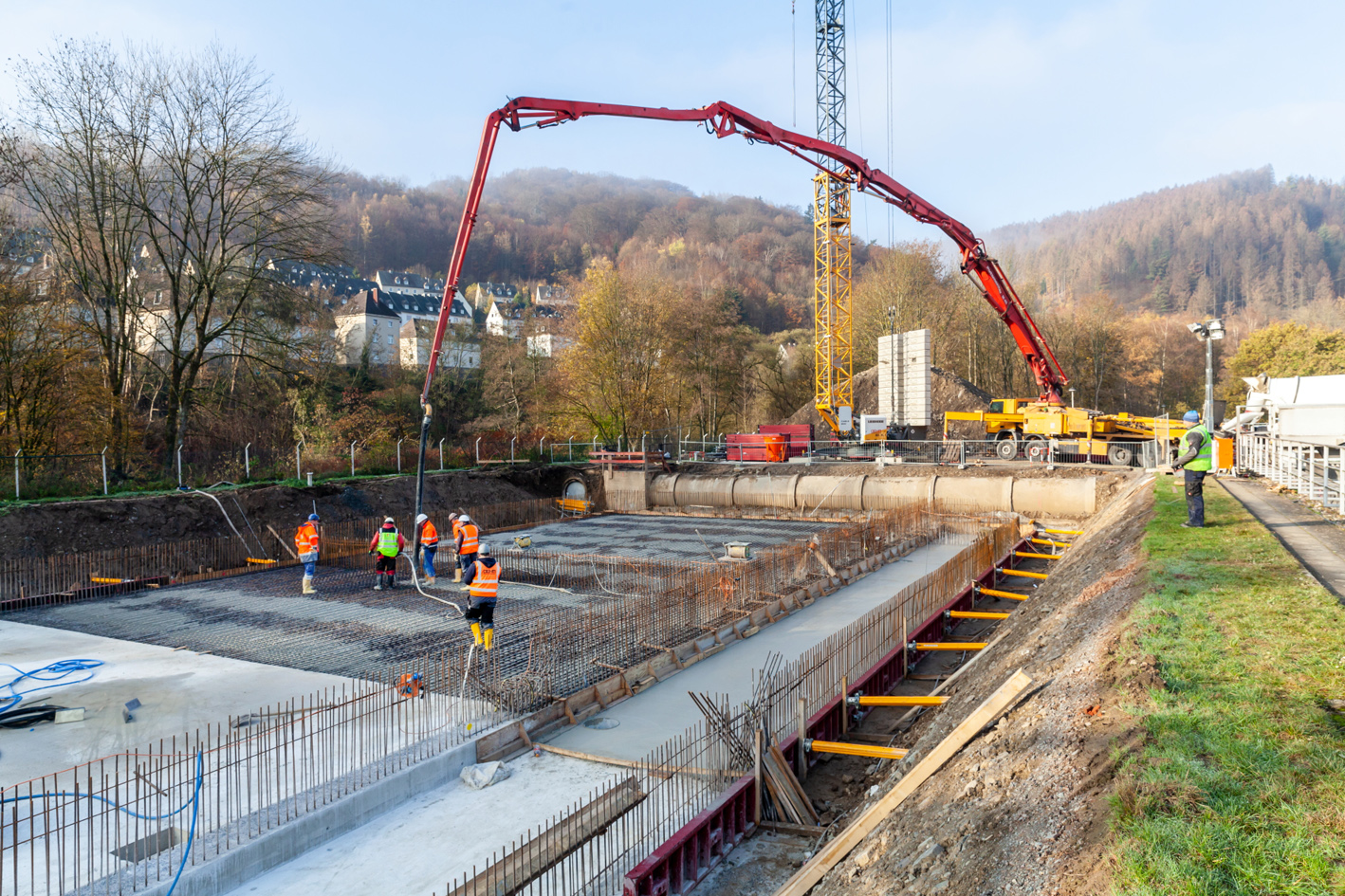

Woran wird aktuell gearbeitet? Auf der Freifläche zur Lenne hin entsteht derzeit das neue Becken mit drei Kammern von jeweils mehr als 1.700 Kubikmetern Fassungsvermögen, das das Herzstück der neuen Nereda®-Anlage bilden wird. Mitte November wurde die Bodenplatte fertig betoniert. Dank reibungsloser Abläufe in der Bauvorbereitung und -planung sowie der für die Bauausführung überaus günstigen Wetterverhältnisse im November liegen die Arbeiten dieses Bauabschnitts um einige Wochen vor dem Zeitplan.

Zwar haben die coronabedingten Einschränkungen in den vergangenen Monaten für einigen organisatorischen Aufwand gesorgt, beispielsweise im Umgang mit den zum Teil aus dem Ausland stammenden ausführenden Firmen, doch glücklicherweise gab es dadurch bisher keine zeitlichen Verzögerungen. Die Maschinen- und Elektrotechnik der mechanischen Abwasserreinigung (Zulaufpumpwerk, Rechen und Sandfang) befindet sich ebenfalls in der Fertigstellung.

Wie geht es weiter? Sobald die Temperaturen im kommenden Frühjahr wieder steigen, beginnt der Umbau der Vorklärbecken. Ab Mitte 2021 folgt die maschinen- und elektrotechnische Ausrüstung der Nereda®-Anlage sowie die Verlegung der notwendigen Rohrleitungen im Erdreich. Der Ruhrverband rechnet damit, dass bei einem weiter so günstigen Bauablauf wie bisher der Probebetrieb des innovativen Verfahrens im Herbst 2021 starten kann. Dieser wird von einem umfangreichen Monitoring begleitet, um nachzuweisen, dass die neue Kläranlage die Erwartungen an die erzielte Ablaufqualität erfüllen kann.

Das Vorhaben wird mit Mitteln in Höhe von 1.409.699,00 EUR aus dem Umweltinnovations-programm des Bundesministeriums für Umwelt, Naturschutz und nukleare Sicherheit gefördert.
